BYLIŚMY W TYLE, IDZIEMY DO PRZODU
5 Stycznia 2021Zaspokajanie zbiorowych potrzeb wspólnoty należy do zadań własnych gminy. Jednymi z najbardziej odczuwalnych przez lokalną społeczność są sprawy z zakresu wodociągów i zaopatrzenia w wodę, a także kanalizacji oraz usuwania i oczyszczania ścieków komunalnych. Zbiorowe zaopatrzenie w wodę i odprowadzanie ścieków są bowiem podstawowymi usługami zapewniającymi odpowiedni poziom życia oraz warunki sanitarne ludności. Nie dziwią więc coraz większe wymagania społeczne w tej kwestii.
Tymczasem ustawowe zapewnienie zdolności posiadanych urządzeń wodociągowych i kanalizacyjnych do realizacji dostaw wody i odprowadzania ścieków w sposób ciągły i niezawodny, w wymaganej ilości i o należytej jakości, a także – w przypadku dostarczania wody – pod odpowiednim ciśnieniem, nie należy do zadań prostych – nawet w warunkach idealnej kondycji materiałowej i finansowej zarządcy. A zważyć należy, że obecny system zbiorowego zaopatrzenia w wodę i zbiorowego odprowadzania ścieków w Mieście i Gminie Bodzentyn wymaganego bezpieczeństwa dostaw wody i oczyszczania ścieków nie zapewnia. Posiada on wiele braków jakościowych i ilościowych, a jego odbudowa, przebudowa i rozbudowa potrwa latami i będzie kosztowna. Marnym pocieszeniem jest fakt, że w kwestii problemów wodociągowo-kanalizacyjnych nie jest to w skali kraju sytuacja odosobniona.
W końcu 2016 roku zadania w zakresie dostarczania wody i odprowadzania ścieków Gmina Bodzentyn powierzyła specjalnie do tego celu utworzonej jednostce – Przedsiębiorstwu Usług Komunalnych Sp. z o.o., która od początku 2017 r. zmaga się z ww. problemami, co i rusz potykając się o „schody” wykonawczo-eksploatacyjne.
Czym zatem dysponujemy?
Przede wszystkim eksploatujemy 3 ujęcia wody ze Stacjami Uzdatniania Wody: Opatowska wybudowaną w latach 1986/1987, Suchedniowska z lat 1966/1967 i ujęcie Wzdół z roku 1992. Na dwóch pierwszych ujęciach woda wymaga uzdatniania w zakresie manganu i żelaza, na trzecim – w zakresie redukcji jonów ołowiu. Wszystkie ujęcia i SUWy zakwalifikowane zostały do gruntownej modernizacji i przebudowy. Od ujęć ciągnie się 160 km wodociągów – z czego większość powstała w latach 90-tych, kiedy to wybudowano 125 km sieci z PVC. Żadne ujęcie nie dysponowało dotąd studnią rezerwową, a sieć wodociągowa jest wysoce awaryjna (0,42 awarii na 1 km w 2018 r., podobnie w 2019 r.). Dodatkowo na terenie Miasta Bodzentyn istnieje ok. 2 km sieci
z azbestu, który należy w najbliższym czasie unieszkodliwić.
Ponadto dysponujemy trzema oczyszczalniami ścieków: w Bodzentynie z roku 1994 i w Woli Szczygiełkowej z roku 2012, obsługujących Aglomerację Bodzentyn, na terenie której istnieje 49,9 km kanalizacji sanitarnej oraz w Świętej Katarzynie z roku 1998, obsługującej Aglomerację Święta Katarzyna z 38,4 km kanalizacji sanitarnej, z czego ok. 8 km z Gminy Górno. Systemy zbiorczego oczyszczania ścieków wymagają gruntownej modernizacji, przebudowy i rozbudowy.
Wartość księgowa netto majątku, który obecnie posiada Spółka to kwota – 11,7 mln zł.
W perspektywie likwidacji majątku zużytego, który jeszcze nie został zamortyzowany, jego wartość ekonomiczna będzie o wiele niższa.
Co więc robimy, aby zadośćuczynić wymaganiom prawa i lokalnej społeczności?
Przede wszystkim budujemy i modernizujemy!
Już w 2019 roku oddana została do użytkowania zmodernizowana oczyszczalnia ścieków w Świętej Katarzynie. Na bieżąco inwestycje (w tym finansowane ze środków Unii Europejskiej) warte blisko 95 mln zł (brutto), realizuje ww. Przedsiębiorstwo Usług Komunalnych Bodzentyn Sp. z o.o., odzyskując zapłacony VAT od projektów w docelowej wysokości ok. 17 mln zł (czego nie mogłaby zrobić Gmina). Ostateczna wartość budowanego przez Spółkę majątku kilkakrotnie przewyższa ten zastany – to kwota blisko 80 mln zł!
Kluczowym realizowanym przez Spółkę przedsięwzięciem jest projekt pn. „Uporządkowanie gospodarki wodno-ściekowej w Aglomeracji Bodzentyn” finansowany ze środków Unii Europejskiej w ramach Programu Operacyjnego Infrastruktura i Środowisko. Największym zadaniem w projekcie jest realizowana przez Wykonawcę – Inżynierię Rzeszów S.A. – budowa kanalizacji sanitarnej w 16 miejscowościach: Dąbrowa Górna, Śniadka Pierwsza, Śniadka Druga, Śniadka Trzecia, Sieradowice Pierwsze, Sieradowice Drugie, Leśna – Stara Wieś, Podkonarze, Kamienna Góra, Parcelanci, Wzdół Kolonia, Wiącka, Stara Wieś, Wzdół Rządowy, Hucisko, Psary – Podłazy. Łącznie to ok. 55 km kanalizacji i około 20 km przyłączy, w tym 26 pompowni sieciowych. Przyłącza finansowane są z niskooprocentowanej pożyczki uzyskanej w Wojewódzkim Funduszu Ochrony Środowiska i Gospodarki Wodnej w Kielcach (2% z możliwym częściowym umorzeniem). Łączna wartość zadania brutto to 42 mln zł, w tym wartość przyłączy – 4,5 mln zł brutto. Jeszcze w tym roku (2020) mieszkańcy miejscowości Dąbrowa Górna, Śniadek i Sieradowic zostaną podłączeni do systemu. W pozostałych miejscowościach w bieżącym roku roboty powinny zostać rozpoczęte.

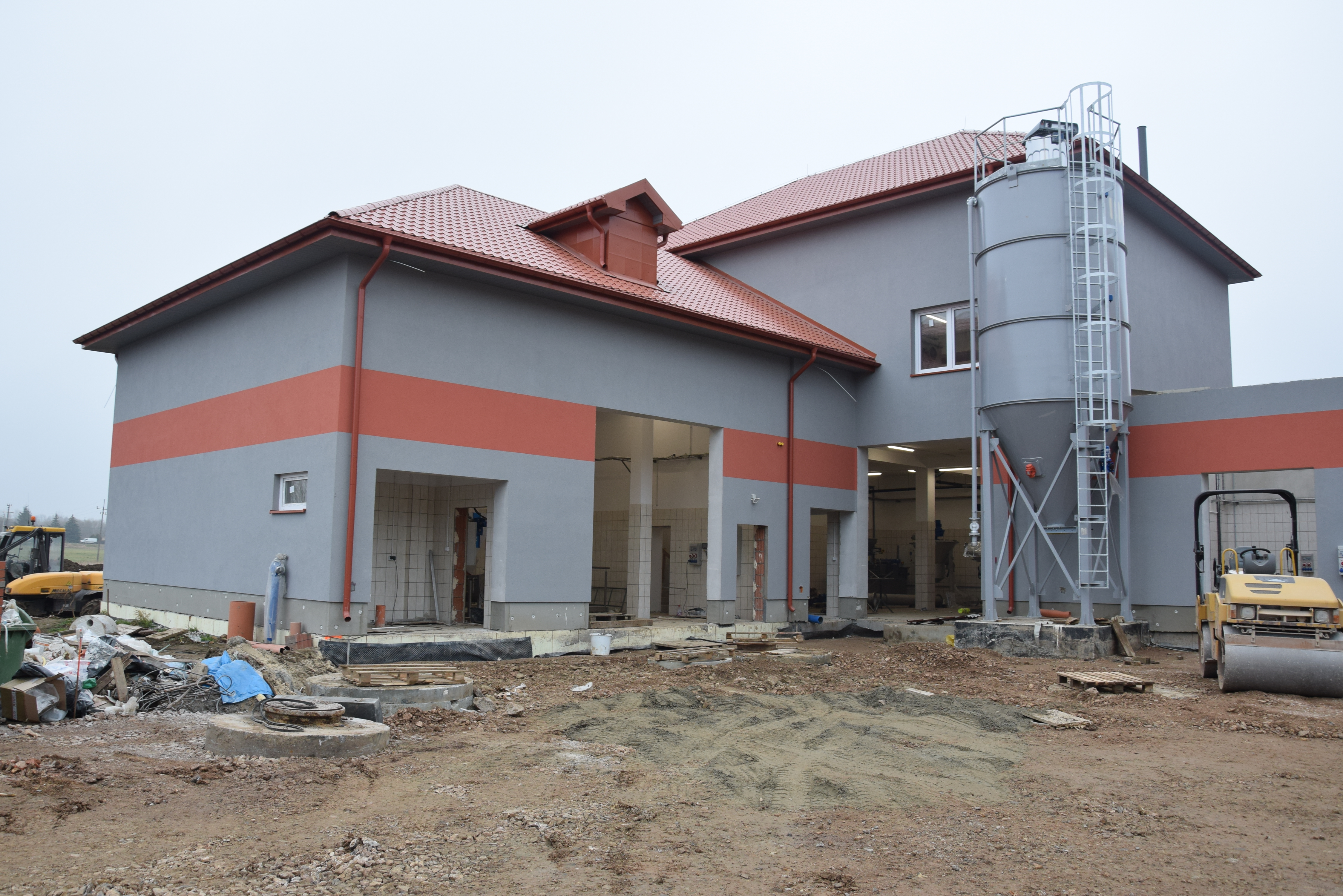

Drugim niezwykle istotnym zadaniem w ww. projekcie w kontekście majątku zastanego jest „Rozbudowa i modernizacja istniejącej oczyszczalni ścieków w Bodzentynie”. Wartość brutto kontraktu to 25,6 mln zł. Oczyszczalnia jest zaprojektowana na przyjęcie wszystkich ścieków w Aglomeracji Bodzentyn, w tym ze wszystkich zbiorników bezodpływowych (tzw. szamb, które zgodnie z przepisami muszą być opróżniane na bieżąco i powinny być kontrolowane przez Gminę).
Nowa oczyszczalnia ścieków w Bodzentynie będzie służyć mieszkańcom całej gminy zarówno tym, którzy są przyłączeni, ale również tym mieszkańcom miejscowości, którzy będą przyłączeni w przyszłości t.j. Podgórza, Sieradowic Parceli, Dąbrowy Dolnej, Siekierna, Podmielowca, Kamionki, Śniadki Parcele, Orzechówki, Podlesia.
Kolejne dwie umowy w projekcie dotyczą:
- rozbudowy i modernizacji stacji uzdatniania wody na ujęciu wody w miejscowości Wzdół (wartość brutto umowy – 4,5 mln zł),
- rozbudowy i modernizacji stacji uzdatniania wody na ujęciu wody w Bodzentynie ul. Opatowska (za 3,5 mln zł brutto).
Warto wspomnieć, że modernizacja SUWu we Wzdole, na którym to ujęciu wymagana jest znaczna redukcja jonów ołowiu, jest zadaniem wyjątkowo trudnym realizacyjnie. Ze względu na nieskuteczność pierwotnie zaprojektowanych rozwiązań, zaistniała konieczność ich przeprojektowania i wprowadzenia rozwiązań technologicznych unikalnych w skali Europy (technologia koagulacji – jedyna skuteczna na tym ujęciu pod kątem redukcji jonów ołowiu do poziomu ok. 3,0 μg/l, sprawdzona programem pilotażowym).
W ramach projektu POIiŚ Spółka realizuje jeszcze inne zadania:
- budowa nowych i wymiana istniejących odcinków sieci wodociągowej – głównie na terenie miasta oraz kanalizacji w ul. Kieleckiej (wartość brutto zadania to 7,8 mln zł); w ramach tej umowy wykonano już odcinek wodociągu Hucisko – Psary-Podłazy;
- montaż zaworów redukujących ciśnienie (w studniach betonowych) na istniejącej sieci wodociągowej (o wartości brutto 0,5 mln zł),
- montaż nowych hydrantów przeciwpożarowych na sieci istniejącej (koszt – 1 mln zł brutto),
- stworzenie komputerowego systemu informacji geodezyjnej, służącego do zbierania, przechowywania i przetwarzania danych (GIS) (za 0,7 mln zł brutto).
Zadania o mniejszej wartości finansowej, lecz nie mniejszym znaczeniu dla ludności i środowiska, realizowane są ze środków przekazanych Spółce przez Gminę oraz pozyskanych w formie niskooprocentowanych pożyczek z Wojewódzkiego Funduszu Ochrony Środowiska i Gospodarki Wodnej w Kielcach (2-2,5 % z możliwością częściowego umorzenia). Są to m.in.:
- wykonanie wraz z podłączeniem studni awaryjnych na wszystkich ujęciach, których – jak już wcześniej wspomniano – dotąd nie było nigdzie (łączny koszt brutto wszystkich studni to ponad 0,9 mln zł). Przedsiębiorstwo w bieżącym roku zakończyło realizację tych zadań, w przypadku ujęcia Suchedniowska dodatkowo nastąpiło zmodernizowanie starej studni, zapewniające dostawę wody bez zaciągania mułu i piasku, co miało miejsce wcześniej przy zwiększonych rozbiorach,
- modernizacja przepompowni wody na Celinach (łączny koszt brutto 140 tys. zł) – I etap zapewnia dostawę wody do domów położonych najwyżej na Podgórzu i Celinach (dotychczas część domów nie miała wody przy zwiększonych rozbiorach),
- cyfryzacja odczytu stanu liczników w Gminie, czyli wymiana „starych”, nieposiadających legalizacji wodomierzy na radiowe (kwota brutto inwestycji to prawie 1 mln zł); zgodnie z prawem wodomierze powinny być legalizowane co 5 lat – niestety w Gminie nigdy nie było pieniędzy na ich wymianę.
Czy na tym kończymy? Zdecydowanie nie!
Rozpoczęta już została budowa wodociągu w ul. Spacerowej w Świętej Katarzynie, dla której to inwestycji Spółka wykonała dokumentację projektową, a Gmina zabezpieczyła w budżecie na 2020 rok środki finansowe w wysokości 49 tys. zł na materiały i usługi obce (jak np. przewierty pod drogą) dla realizacji części tego zadania.
Jeszcze w tym roku (2020) Spółka planuje rozpocząć budowę kolejnych odcinków kanalizacji
w miejscowościach: Psary Stara Wieś i Psary Kąty oraz odcinka sieci wodociągowej w Leśnej Starej Wsi. W budżecie Gminy na 2020 rok na zakup materiałów do realizacji tych inwestycji zabezpieczono łącznie 71,7 tys. zł. Warto zaznaczyć, że dla obniżenia kosztów inwestycyjnych Spółka – w uzgodnieniu z Burmistrzem Miasta i Gminy Bodzentyn – przyjęła politykę realizacji inwestycji własnymi siłami, udostępniając zasoby ludzkie i sprzęt, jakim dysponuje.
Ale to nie wszystko. PUK Bodzentyn Sp. z o.o. już wykonał projekty i posiada komplet stosownych dokumentów do budowy 3 fragmentów kanalizacji sanitarnej w Psarach Kątach,
w Woli Szczygiełkowej oraz w ul. Opatowskiej w Bodzentynie, które uzupełnią sieć istniejącą. Spółka posiada też dokumentację projektową na wykonanie fragmentu sieci wodociągowej
w ul. Świętokrzyskiej w Świętej Katarzynie.
Ponadto w trakcie projektowania jest kanalizacja sanitarna w Św. Katarzynie obejmująca ulice: Spacerową, Grabową, Jodłową, Widokową i Wzorki oraz we Wzdole-Parcelach, a także wodociąg w ul. Wrzosowej w Wilkowie.
Co robimy oprócz budowy i modernizacji obiektów?
– Otóż naprawiamy! I nie mówimy tu o prostych naprawach bieżących, wynikających ze zwykłego użytkowania. Niestety stan infrastruktury wodno-kanalizacyjnej w Gminie jest tak zły, że ta „naprawa” często polega na budowie, wymianie lub gruntownej przebudowie obiektów. Takiego działania wymagają nawet inwestycje realizowane w ostatnim dziesięcioleciu, jak:
- zbyt płytko posadowiona i wymagająca wymiany nieszczelnych rur i studzienek kanalizacja sanitarna w Wilkowie, wybudowana przez Związek Gmin Gór Świętokrzyskich w 2010 roku,
- wymagająca przebudowy / rozbudowy lub likwidacji z przekierowaniem ścieków do oczyszczalni w Bodzentynie oczyszczalnia ścieków w Woli Szczygiełkowej, oddana do eksploatacji w 2012 roku.
W przypadku tej ostatniej podjęte, dzięki zabezpieczonym w budżecie Gminy środkom, „doraźne” działania inwestycyjne w postaci zakupu i zamontowania sita spiralnego do ścieków o dużej zawartości zawiesin, będą kosztowały ok. 50 tys. zł. Kosztów dalszych poczynań jeszcze w pełni nie oszacowano.
Dopełnieniem napraw inwestycyjnych są „naprawy” organizacyjno-prawne – jak m.in. konieczność uregulowania dysponowania gruntami pod „stare” pompownie wraz z drogami dojazdowymi do nich.
A gdybyśmy tego nie zrobili? Wówczas nie pozbylibyśmy się awarii źle wykonanych wodociągów, po których do domów dopływa brudna woda, a zrzuty ścieków do oczyszczalni w Bodzentynie
i w Świętej Katarzynie nadal okresowo przekraczałyby dopuszczalne poziomy wielokrotnie. Sanepid zamknąłby ujęcia wody z przekroczeniami norm (manganu, żelaza, ołowiu), a Gmina zapłaciłaby kary finansowe za nieprzestrzeganie przepisów ochrony środowiska w zakresie ilości
i jakości odprowadzanych ścieków.
O tym, czy możliwe będzie odstąpienie od już nałożonej przez Wojewódzki Inspektorat Ochrony Środowiska kary pieniężnej w związku z nieprawidłowo funkcjonującą oczyszczalnią ścieków
w Św. Katarzynie (przed 2019 r.), zadecyduje WIOŚ po analizie kompletu 12 pomiarów jakości
i ilości ścieków odprowadzanych, ze zmodernizowanej oczyszczalni po roku od dnia zakończenia rozruchu. Termin na rozliczenie – zmniejszenie administracyjnej kary to 31 października 2020 r.
W przypadku oczyszczalni ścieków w Bodzentynie realizacja zakresu prac modernizacyjnych, która ma zapewnić usunięcie przyczyn wymierzonej kary, trwa. WIOŚ określił termin na powyższe do dnia 1 marca 2022 roku.
Niestety plony błędów z przeszłości: niedbałości czy niedochowania należytej staranności na etapie przygotowania inwestycji, fatalnego wykonawstwa, braku konserwacji, bieżących remontów
i napraw, zbieramy do tej pory. Dlatego w podejmowanych realizacjach pilnujemy, aby ich wykonanie następowało zgodnie z wszelkimi wymogami prawa budowlanego oraz ochrony środowiska, a także fachowymi instrukcjami doświadczonych inżynierów.
Naprawa istniejącego majątku oraz jego rozbudowa i modernizacja nie jest kaprysem Spółki czy też ambicją inwestycyjną władz Gminy. Jest to obowiązek nałożony przepisami prawa obowiązującego w Polsce i w Unii Europejskiej. Za jego nieprzestrzeganie grożą Gminie kary finansowe, które – w razie ich nałożenia przez właściwe organy – w konsekwencji dotkną przecież mieszkańców Gminy. Dlatego musimy zadbać o jak najlepszą jakość użytkowanych obiektów.
Zaznaczyć trzeba, że realizowane obecnie inwestycje nie rozwiążą wszystkich problemów
w Gminie. Przed nami kolejne zadania, a więc i koszty. Wszyscy mamy świadomość lub powinnyśmy ją mieć, że za inwestycje trzeba zapłacić: najpierw w fazie budowy, a potem w fazie eksploatacji. To, co mogliśmy otrzymać z Unii Europejskiej w ramach PO IiŚ dla Aglomeracji Bodzentyn w formie dotacji (44 mln zł), już otrzymaliśmy. Resztę wydatków musimy pokryć
z uzyskanych pożyczek, które trzeba spłacić. Przekłada się to wprost na taryfy za wodę i ścieki, ale to przecież nasze wspólne lokalne dobro, na którym wszystkim nam zależy.
